복현 주거환경개선사업 아파트 건립공사

사업 개요

복현 주거환경개선사업 아파트 건립공사는 대구광역시 북구 복현동 617-8번지 일원의 노후·불량 건축물 밀집지역을 정비한 뒤 그 자리에 공공임대 성격의 아파트 단지를 새로 짓는 공공주택 건설사업이다. 사업은 「도시 및 주거환경정비법」에 따른 주거환경개선사업 방식으로 추진되며, 정비구역 지정과 사업시행계획인가, 보상·이주·철거를 거친 뒤 공동주택을 건립하는 공공주도형 정비사업 구조를 따른다.

주거환경개선사업은 정비기반시설이 열악하고 저소득 주민이 많이 거주하는 지역을 대상으로 공공이 직접 참여하는 정비 방식이다. 조합이 사업성을 따져 추진하는 재개발·재건축과 달리 사업성이 낮더라도 주거복지와 도시환경 개선이라는 정책 목적을 위해 공공이 사업을 맡는다는 점이 특징이다. 복현 사업도 이러한 성격에 따라 공공 주도로 추진되어 왔다. 정비 이후 공급되는 주택을 분양하지 않고 공공임대로 운영한다는 점에서, 이 사업은 주거지 정비와 공공임대주택 공급을 하나의 사업 안에서 함께 달성하려는 형태로 이해할 수 있다.

공개된 입찰·계약 자료에서 발주기관과 수요기관은 대구도시개발공사로 표시되며, 시설공사 계약은 조달청을 통해 체결되는 방식이다. 대구 북구청은 이 사업을 구청장 공약사업으로 관리해 왔고 담당부서는 건축주택과다. 공약관리 자료에는 사업위치와 규모, 연차별 목표가 정리되어 있어 사업 초기 계획을 파악하는 기준자료로 활용된다. 2023년 발주 당시 보도에 따르면 사업 목적은 노후 주거지의 주거환경 개선, 무주택 도시민의 주거 안정, 청년가구 상생을 위한 공공임대·행복주택 공급이며, 이를 통해 주변지역과의 균형개발을 유도하는 것으로 설명됐다.

역할 분담을 정리하면 대구도시개발공사가 사업시행과 재원집행, 공사관리를 맡는 실수요기관이고, 조달청은 수요기관의 요청을 받아 입찰공고·개찰·적격심사·계약체결을 대행하는 계약기관이다. 북구청은 정비구역 관할 지자체로서 인허가와 주민협의, 공약이행 점검을 담당하는 구조다. 따라서 사업내용·일정은 대구도시개발공사와 북구청 자료로, 계약내용은 조달청 공개자료로 확인하는 것이 기본이다.


실제 조감도 · 출처: 복현주거환경개선 아파트 건립공사 : 네이버 블로그 ·

규모와 시설계획

북구청 공약 관리자료에 제시된 사업 규모는 아파트 4개동 278세대와 부대복리시설, 주민공동시설이다. 대규모 신도시형 단지와 비교하면 중소규모에 해당하며, 기존 노후주거지 부지 안에서 정비와 건립을 함께 진행하는 도심형 공공임대 단지라는 점이 특징이다. 일부 공개 정리자료는 이 단지를 행복주택 278세대 중심으로 설명한다. 행복주택은 청년·신혼부부·고령자·주거급여수급자 등을 주요 대상으로 하는 공공임대주택 유형으로, 주변 시세보다 낮은 임대료로 공급되는 것이 일반적이다. 다만 이 단지의 계층별 공급비율과 임대조건은 입주자 모집공고를 통해 확인해야 한다.

대지면적, 연면적, 층수, 평형별 세대 구성은 이번에 확인한 공식 자료에서 찾을 수 없었다. 이러한 기본 제원은 사업시행계획인가 고시, 건축허가 자료, 입주자 모집공고에서 확인하는 것이 정확하다. 주민공동시설과 부대복리시설의 구체적 용도 역시 공개자료로는 특정되지 않는다. 공공임대 단지의 부대복리시설은 관리사무소·경로당·어린이놀이터 등 관련 기준에 따른 필수시설과 주민공동이용시설로 구성되는 것이 일반적이나, 이 단지의 실제 시설내역은 별도 확인이 필요하다.

사업비는 금액마다 기준이 달라 구분해서 볼 필요가 있다. 2023년 5월 조달청 계약요청 당시 건축공사 추정금액은 약 423억원으로 보도됐다. 최근 확인되는 조달계약 내역에서는 건축공사 계약금액이 약 711억3,113만원으로 나타난다. 추정금액은 발주 전 예정 규모이고, 계약금액은 계약서상 금액으로 부가세, 장기계속계약의 총공사금액, 변경 사항 등이 반영될 수 있다. 따라서 두 숫자의 차이를 곧바로 사업비 증액으로 단정할 수는 없다. 보상비, 설계비, 분리발주 공사, 관급자재를 모두 포함한 총사업비는 공식 공개자료에서 확인되지 않는다.

추진 경과와 일정

북구청 공약 자료에 제시된 당초 계획은 2018년 정비구역 지정, 2019년 사업시행계획인가, 2020년 보상·이주·철거, 2021년 착공, 2022년 골조공사, 2023년 준공 순이었다. 사업기간은 2018년 12월부터 2023년 9월까지로 잡혀 있었다.

실제 진행은 이 계획보다 늦었다. 건축공사는 2023년 5월 조달청 시설공사 계약요청 단계에 들어섰는데, 이는 당초 준공 목표 시점에 시공사 선정 절차가 진행된 것이다. 이 때문에 착공 이후 일정도 전반적으로 순연된 것으로 볼 수 있다. 다만 단계별로 어느 시점에서 얼마나 늦어졌는지는 공개자료로 세부 확인이 어렵다. 당초 계획의 사업기간 2018년 12월~2023년 9월은 현재 시점에서 이미 경과했으므로, 변경된 사업기간과 준공목표는 사업시행계획 변경인가 등 후속 행정자료로 확인해야 한다.

이후 공사 진행에 맞춰 관급자재 발주가 이어졌다. 2025년 5월 전기공사용 조명기구 구매, 같은 해 10월 빌딩자동제어 구매·설치, 11월 합성수지제창 제작·구매 공고가 나왔다. 12월에는 합성수지제문 제작·구매 개찰이 있었고, 2026년 4월에는 자연석판석 제작·구매 개찰이 이뤄졌다. 발주 품목이 창호·문·자동제어·외부 석재로 옮겨간 흐름은 공사가 골조 이후 마감과 설비, 외부공사 단계로 넘어갔음을 보여준다. 일반적으로 창호와 문은 골조가 완료된 뒤 반입되고, 석재 포장은 단지 외부공사의 후반부에 시공된다는 점에서 이 발주 순서는 공정 흐름을 가늠하는 참고자료가 된다.

조달청 시설공사는 통상 수요기관 계약요청, 입찰공고, 개찰, 적격심사 또는 종합심사, 계약체결 순으로 진행된다. 이 사업의 건축공사 역시 2023년 5월 계약요청 이후 이 절차를 거쳐 시공사가 정해졌으며, 정확한 입찰공고일과 최초 계약일은 이번에 확인한 범위 밖에 있어 별도 확인이 필요하다. 전체 흐름은 정비구역 지정과 인가, 보상·이주·철거, 건축공사 발주, 골조, 마감·설비·관급자재 반입, 외부공사 순으로 정리할 수 있다.

현재 진행상황

공개 정리자료 중에는 2025년 11월 기준으로 사업이 건립 막바지 단계에 있다고 설명한 자료가 있다. 2026년 4월 외부 포장·조경용으로 쓰이는 자연석판석 자재가 낙찰된 점도 외부 마감공사가 진행되는 시점이라는 판단과 맞아떨어진다.

최근 확인되는 조달계약 내역에는 2026년 8월과 9월에 건축공사 계약 기록이 있다. 장기계속공사의 차수계약이나 변경계약일 가능성이 있지만 자료만으로 그 성격을 확정할 수는 없다. 계약 기록이 이어지고 있다는 사실은 공사가 아직 계약상 종결되지 않았음을 보여주는 정도로 이해하는 것이 적절하다.

현재 공정률, 준공 예정일, 사용승인 여부, 입주 시점은 공식 발표나 보도자료로 확인되지 않았다. 따라서 현 단계는 준공을 앞둔 후반 공정으로 보는 것이 무리가 없는 수준이며, 구체적 완료 시점은 발주기관의 공식 발표를 통해 확인해야 한다.

진행단계를 판단할 때 참고할 수 있는 공개 신호는 세 가지다. 첫째는 입주자 모집공고 게시 여부로, 공고가 나오면 준공이 임박했다는 의미로 볼 수 있다. 둘째는 사용승인과 건축물대장 등재 여부이며, 셋째는 건축·전기공사의 최종 준공정산 성격 계약 여부다. 현재 이 세 가지 모두 공식적으로 확인되지 않은 상태다. 따라서 이 글에서 설명하는 진행단계는 공개된 발주·계약 흐름을 근거로 한 판단이며, 공정률 수치나 준공일을 특정한 것은 아니다.

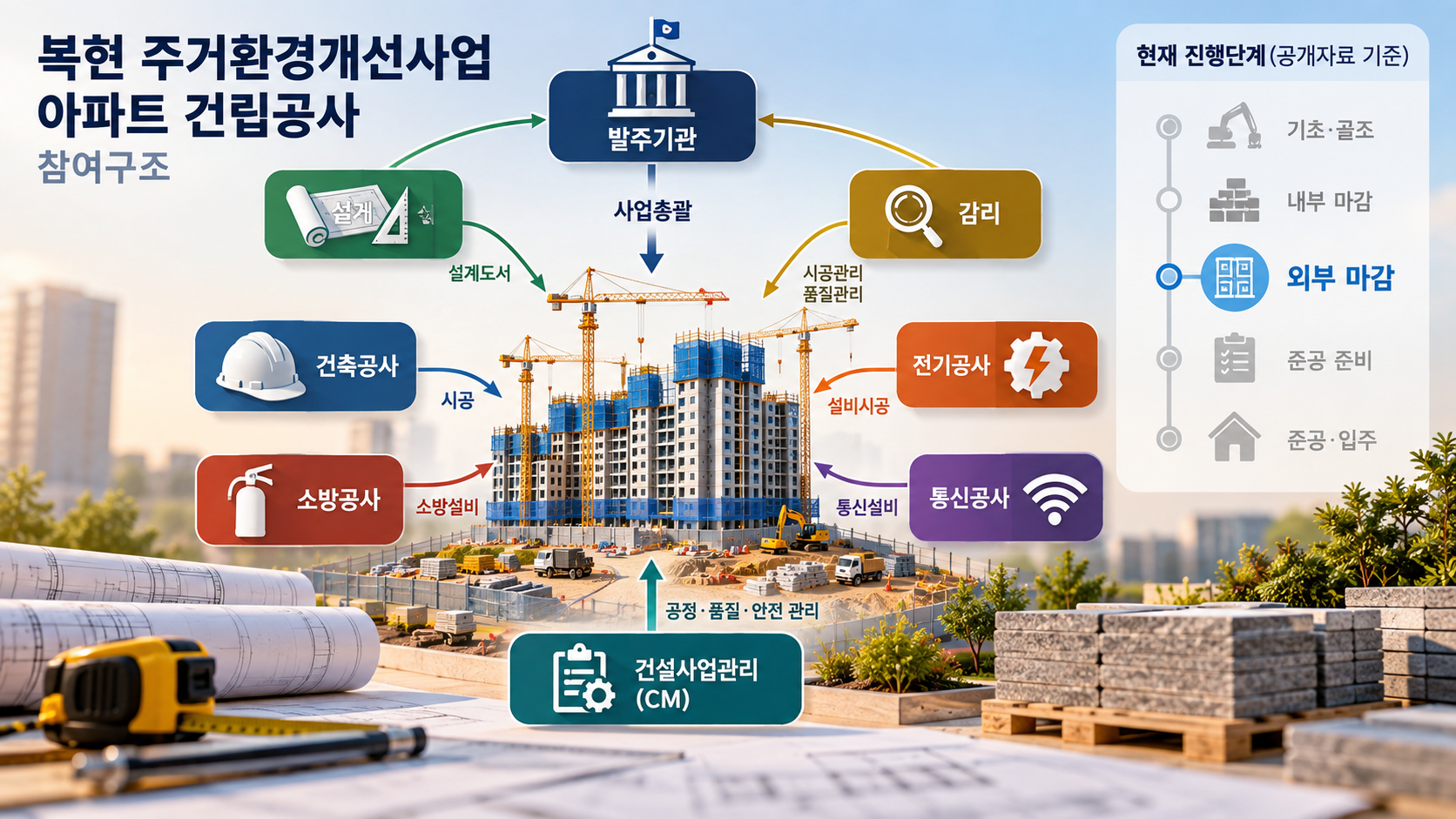

복현 주거환경개선사업 아파트 건립공사 IMG02 정보 이미지
사업 이해를 돕기 위한 AI 생성 참고 이미지이며 실제 확정 설계와 다를 수 있습니다.

조달계약과 참여구조

이 사업은 건축공사를 중심으로 하면서 전기공사와 주요 자재를 따로 계약하는 분리발주·관급자재 구조로 진행되고 있다. 공공 공동주택 공사에서는 법령에 따라 전기·정보통신·소방 공사를 건축과 분리해 발주하는 경우가 많고, 품질 관리가 필요한 자재는 발주기관이 직접 구매해 시공사에 공급하기도 한다. 이번에 정리한 계약 내용은 2026년 8월 이후 확인 가능한 조달계약 내역과 공개 입찰정보를 바탕으로 하며, 사업 전체 계약이력을 모두 담은 것은 아니다.

건축공사는 南陽建設 주식회사(남양건설)가 맡아 골조와 건축 마감 등 단지 건립의 본체 공사를 수행한다. 최근 계약 기록상 금액은 앞서 언급한 약 711억원 규모이며, 2026년 8월과 9월 기록은 같은 공사의 연속된 계약 흐름으로 보는 것이 적절하다. 건축공사 계약금액은 단지 전체 공사비 가운데 가장 큰 비중을 차지하므로, 향후 변경계약이 이뤄질 경우 사업비 변동을 판단하는 핵심 지표가 된다.

전기공사는 주식회사 서보가 일반경쟁 방식으로 계약했으며 총계약금액은 약 38억6,372만원이다. 공개 조달정보 자료에는 계약일이 2026년 6월 5일로 표시되어 있으나 장기계속계약의 차수인지는 확인이 필요하다.

관급자재는 발주기관이 품질과 가격을 직접 관리하기 위해 구매해 시공사에 지급하는 자재로, 이 사업에서는 실내 마감부터 설비, 외부공사까지 여러 품목이 이 방식으로 조달됐다. 확인되는 품목은 전기공사용 조명기구, 단지 설비를 통합 관리하는 빌딩자동제어 구매·설치, 합성수지제창(추정가격 약 3억5,320만원, 낙찰하한율 87.995%), 합성수지제문(낙찰업체 주식회사 한양건설, 낙찰금액 약 2억9,351만원), 자연석판석(낙찰업체 우진석원 주식회사, 낙찰금액 약 1억1,078만원, 낙찰률 92.91%, 12개사 참여)이다.

감리·건설사업관리, 소방, 통신, 기계, 설계 계약은 이번에 확인한 자료에서 업체를 특정할 수 없었다. 이들 공종은 공공 공동주택 공사에서 통상 별도 계약으로 집행되므로 이번 확인범위 이전에 이미 계약됐을 수 있으며, 확인범위 안에 기록이 없다는 사실만으로 계약이 없었다고 볼 수는 없다. 최근 조달계약 자료에는 같은 기간 다른 지역 아파트 공사 계약도 포함되어 있으나 이 사업과는 관계가 없다.

사업을 이해할 때 참고할 내용

첫째, 일정 장기화다. 당초 2023년 준공 계획과 비교하면 공사 발주 자체가 약 2년 늦어졌다. 보상·이주 단계의 지연인지, 사업계획 조정 때문인지 등 구체적 사유는 공식 자료로 확인되지 않아 단정하기 어렵다. 지연에 따른 공사비 변동이나 물가변동 조정 여부도 공개자료로는 확인되지 않는다.

둘째, 원주민 재정착 문제다. 한 공개 정리자료는 이 사업이 경제성이 낮은데도 정책적으로 추진됐다고 설명하면서, 당초 약속보다 좁은 평형이 공급되어 기존 판자촌 원주민 일부가 입주 자격을 잃었다는 문제와 부지 활용을 둘러싼 논란을 소개하고 있다. 단일 자료에 근거한 내용이므로 발주기관이나 대구시의 공식 입장을 함께 확인할 필요가 있다. 주거환경개선사업은 기존 거주민의 재정착이 핵심 취지 중 하나라는 점에서 이 문제는 사업 성과를 평가할 때 중요한 기준이 된다.

셋째, 비용 파악 방식이다. 전기공사와 여러 관급자재가 별도 계약으로 집행되므로 건축공사 계약금액만으로 전체 투입 비용을 판단하기 어렵다. 전체 공사비를 보려면 건축·전기 계약과 관급자재 낙찰금액을 함께 살펴야 하며, 추정금액·계약금액·낙찰금액을 비교할 때는 부가세 포함 여부와 산정 시점을 맞춰야 한다. 입찰단계의 추정가격이나 배정예산은 실제 집행액과 다를 수 있다는 점도 함께 고려해야 한다.

넷째, 장기계속계약 구조다. 대형 공공건축공사는 총공사금액을 정한 뒤 연차별 예산에 맞춰 차수계약을 반복하는 경우가 많다. 이 때문에 같은 공사가 계약목록에 여러 차례 나타나더라도 별개 공사가 아니라 하나의 공사가 단계별로 집행된 결과일 수 있다. 계약건수만으로 사업 규모를 판단하지 않도록 유의해야 한다.

앞으로 확인할 사항과 이용자가 볼 포인트

이 사업에 대해 현재 공개자료로 확인된 사실은 4개동 278세대 규모의 공공임대 단지라는 점, 남양건설이 건축공사를, 서보가 전기공사를 맡고 있다는 점, 2026년 하반기에도 건축공사 계약 기록이 이어지고 있다는 점이다.

향후 확인이 필요한 사항은 준공 및 사용승인 시점, 행복주택 입주자 모집공고의 입주자격·임대조건·평형 구성, 건축공사 변경계약의 금액 변동 내용과 사유, 부대시설·외부공사 관련 추가 발주 여부, 원주민 재정착 대책의 최종 내용이다. 이 가운데 준공 시점과 입주자 모집공고는 사업의 최종 성과를 보여주는 사항이고, 변경계약과 추가발주는 사업비와 공정의 변동을 보여주는 사항이다. 특히 입주자 모집공고가 나오면 그동안 공개되지 않았던 평형 구성과 세대별 면적이 함께 확인될 것으로 예상된다.

입주를 고려하는 이용자라면 대구도시개발공사의 임대주택 공고를 우선 확인하는 것이 좋다. 사업 추진 상황을 살피는 경우에는 조달청 계약 공개자료와 북구청 공약 이행 자료를 함께 보는 것이 정확하며, 변경계약 공개내역은 정기적으로 확인하는 것이 좋다. 준공 시기와 입주 일정은 현재 자료로는 전망 수준에 머물러 있으므로, 공식 발표 전까지는 확정된 일정으로 받아들이지 않는 것이 바람직하다.

지역 차원에서는 이 사업이 노후 주거지를 공공임대 단지로 바꾸는 공공주도 정비의 사례라는 점에서, 준공 이후 입주자 구성과 원주민 재정착 결과, 주변 주거환경 변화, 공공임대 운영관리 방식이 함께 검토될 필요가 있다. 이는 향후 대구 지역의 다른 주거환경개선사업 추진방식을 판단하는 참고자료가 될 수 있다.
