(가칭)남양2고 신축공사(계속비)

사업 개요

(가칭)남양2고 신축공사는 경기도 화성시 서부권, 남양읍 일원에 공립 일반고등학교 1개교를 새로 짓는 학교시설 건립사업이다. 수요기관은 경기도교육청 경기도화성오산교육지원청이며, 공사 입찰과 계약 집행은 조달청 인천지방조달청이 맡는 구조로 진행되었다. 학교 신설에 필요한 행정절차와 사업관리는 교육지원청이, 시공사 선정 등 계약업무는 조달청이 담당하는 일반적인 교육청 발주 공공건축 방식이다.

사업 목적은 화성 서부지역의 고등학교 수용여건을 개선하는 데 있다. 남양뉴타운 등 택지개발로 학령인구가 늘어난 남양·비봉 일대는 그동안 고교 배치여건이 충분하지 않다는 지적이 있었고, 화성시 전반의 고교 과밀문제도 지역현안으로 거론되어 왔다. 이 학교가 문을 열면 원거리 통학부담을 줄이고 인근 기존 고교의 학급과밀을 분산하는 효과가 기대된다.

고등학교는 초·중학교와 달리 학군과 고입배정 방식의 영향을 크게 받는다. 신설고교가 들어서면 인근 지역 학생의 배정선택지가 넓어지고, 기존 학교는 학급당 학생수를 조정할 여지가 생긴다. 이 때문에 고교신설은 단순한 건물건립을 넘어 지역 교육여건 재편의 의미를 갖는다.

사업명에 붙은 ‘가칭’은 정식 교명이 아직 확정되지 않았음을 뜻하며, 교명은 통상 개교 전 별도 절차를 거쳐 정해진다. ‘계속비’는 여러 회계연도에 걸쳐 시행되는 공사의 총액과 연도별 지출액을 미리 정해 두고 집행하는 예산방식으로, 공사기간이 1년을 넘는 학교 신축사업에 흔히 쓰인다. 따라서 이 사업은 교육수요 대응을 위한 신설학교 건립, 교육청과 조달청의 역할 분담, 다년도 예산집행이라는 세 가지 특징을 함께 지닌 공공건축사업으로 이해할 수 있다. 사업의 최종목표는 건물준공 자체가 아니라 계획된 시기에 학생을 받아 정상적으로 학교를 운영하는 데 있다.

(가칭)남양2고 신축공사(계속비) IMG01 정보 이미지
사업 이해를 돕기 위한 AI 생성 참고 이미지이며 실제 확정 설계와 다를 수 있습니다.

규모와 시설계획

공개된 실시설계 가치공학(VE) 수행자료에 따르면 건물 규모는 연면적 11,463.14㎡, 지상 4층이다. 고등학교 신축사업에서 이 정도 연면적은 일반교실과 특별교실, 교무·행정 관리시설, 급식시설, 체육시설 등 학교운영에 필요한 기본시설을 한 단지 안에 담는 규모로 볼 수 있다. 다만 실별 면적, 부지면적, 주차·옥외시설, 별동 구성 여부 같은 세부내역은 공식자료로 확인되지 않아 여기서는 다루지 않는다.

학급 규모는 일부 공개자료에서 24학급 내외로 언급되지만, 교육청이 공식 발표한 확정수치는 확인되지 않았다. 학급 수는 개교 시점의 학생배치계획과 지역 학령인구 추이에 따라 조정될 수 있으므로 공식 학교설립계획으로 확인할 필요가 있다.

사업비 관련 숫자는 기준이 서로 다르다는 점에 유의해야 한다. 총사업비는 부지·설계·감리·공사·기자재 등을 모두 포함한 개념이고, 입찰 시 추정가격은 공사부분만의 예정규모이며, 계약금액은 낙찰결과에 따른 실제 체결금액이다. 이 사업의 총사업비 공식수치는 확인 가능한 공개자료에서 찾지 못했으며, 건축공사 계약규모는 5섹션의 조달계약 항목에서 따로 설명한다. 총사업비와 연차별 계속비 편성액은 경기도교육비특별회계 예산서의 계속비사업조서에서 확인하는 것이 가장 정확하다. 하나의 숫자만 보고 전체 사업비로 오해하지 않도록 각 금액이 어느 범위를 가리키는지 구분해서 읽는 것이 중요하다.

학교시설은 준공 후 수십 년간 사용되는 공공자산이므로 초기 공사비뿐 아니라 냉난방·조명·유지보수 등 운영단계 비용도 함께 고려된다. 실시설계 VE에서 생애주기비용을 별도로 검토한 것도 이런 학교시설의 특성을 반영한 절차로 이해할 수 있다.

추진 경과와 일정

이 학교는 2024년 교육부 정기 2차 중앙투자심사에서 신설이 승인되었다. 같은 심사에서 경기도교육청이 신청한 여러 학교 가운데 ‘적정’ 판정을 받은 곳은 남양2고가 유일했고, 나머지는 조건부 승인이었다. 중앙투자심사 통과는 학교신설 사업비를 확보하고 설계에 착수하기 위한 핵심관문으로, 이 단계에서 수요의 타당성과 사업규모가 인정받은 셈이다. 중앙투자심사는 학생수요 추계, 주변학교 수용여력, 사업비 적정성 등을 종합검토하는 절차여서, 적정 판정은 사업계획의 완성도를 보여 주는 지표로 해석된다.

이후 설계가 진행되었고 실시설계 단계에서 VE가 수행되었다. 이 과정에서 대안 52건과 설계보완 35건이 도출되었으며, 공사비는 약 3.0억 원, 생애주기비용(LCC)은 약 4.8억 원 감액효과가 제시되었다. VE는 설계안의 기능을 유지하면서 불필요한 비용요소를 줄이는 검토절차로, 일정규모 이상 공공건설사업에서는 설계단계 수행이 의무화되어 있다. 이번 검토에서는 대안개발과 설계보완이 함께 이뤄져 비용절감과 설계품질 보완을 동시에 추진한 것으로 평가된다. 설계단계에서 비용과 기능을 함께 점검했다는 점은 이후 공사단계의 설계변경 위험을 줄이는 데 의미가 있다.

시공단계로는 2025년 8월 무렵 건축공사 입찰공고(공고번호 R25BK00994088)가 게시되었고, 비슷한 시기에 감독권한대행 등 건설사업관리용역 입찰도 진행되었다. 개교시기는 승인 당시 언론보도에서 2027년으로 소개되었으나, 일부 자료에는 2027년 12월 예정으로 적혀 있어 표현에 차이가 있다. 공식 준공일과 개교일은 교육청 발표로 확인해야 한다.

정리하면 확인되는 흐름은 2024년 중앙투자심사 승인, 설계 및 실시설계 VE, 2025년 시공 입찰, 2026년 시공 진행 순이다. 각 단계의 정확한 착수일과 완료일은 공개자료로 모두 확인되지 않으므로 연도 단위의 큰 흐름으로 이해하는 것이 적절하다.

통상 교육청 학교신설사업은 중앙투자심사 이후 설계공모나 설계용역, 실시설계, 공사발주, 시공, 준공, 개교준비 순으로 이어진다. 남양2고도 이 표준절차를 따르는 것으로 보이며, 단계별 세부일정은 교육지원청의 학교설립 안내자료로 보완 확인하는 것이 좋다.

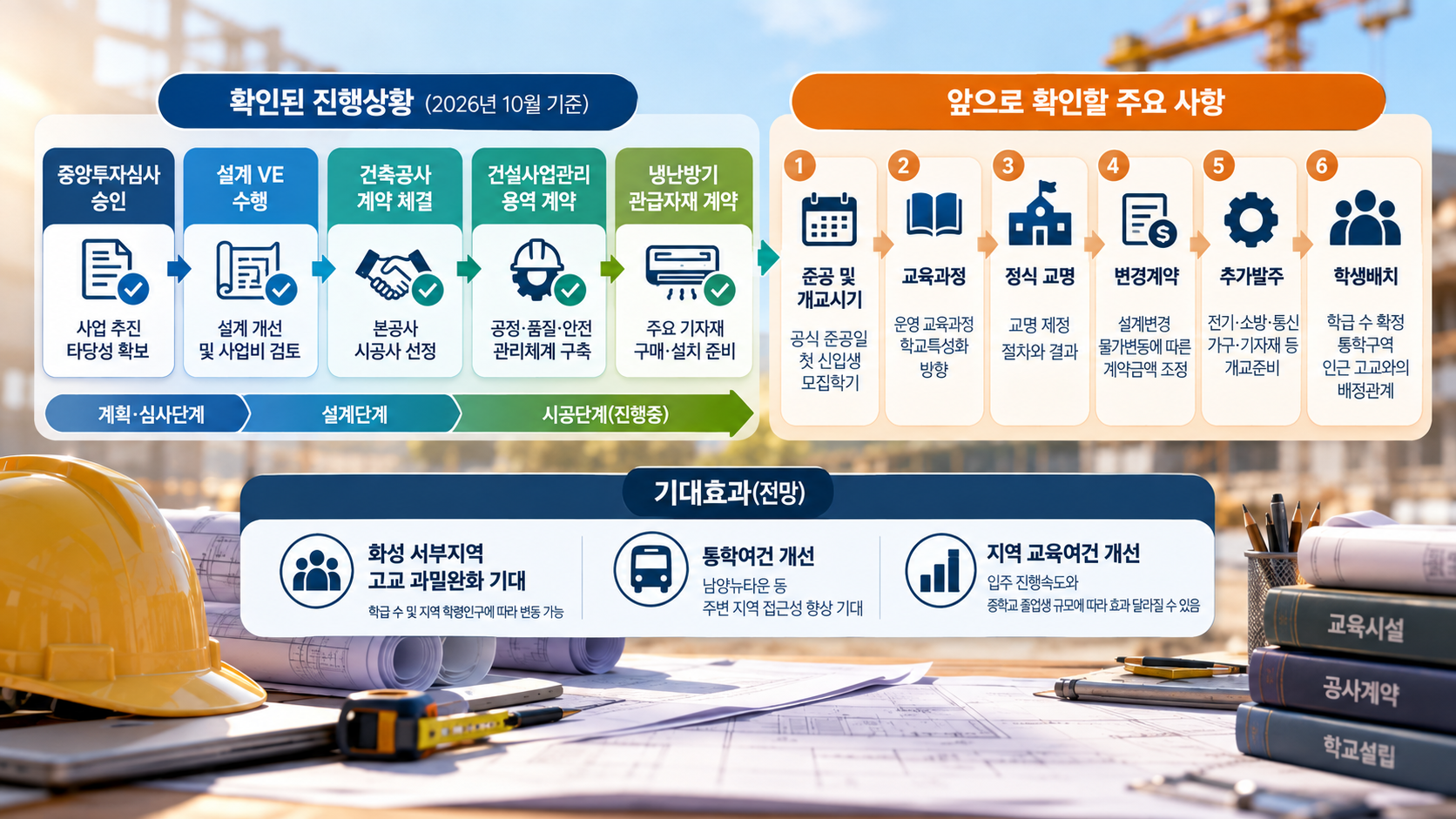

현재 진행상황

2026년 10월 현재 확인되는 자료를 종합하면, 이 사업은 시공사와 건설사업관리 용역사가 선정된 뒤 본공사가 진행 중인 단계로 파악된다. 2026년 9월에도 건축공사 관련 계약내역이 이어서 확인되는데, 이는 계속비 사업에서 연차별 계약이나 계약내용 조정이 이어지고 있음을 보여 준다.

냉난방기 같은 관급자재 구매설치 계약도 이미 체결된 것으로 확인된다. 관급자재는 공사 진척에 맞춰 발주되는 경우가 많아 사업이 설계·입찰 단계를 지나 시공단계에 들어섰다는 보조지표가 된다. 학교 냉난방기는 건물마감과 전기설비 공정이 일정 수준 진행된 뒤 설치되는 것이 일반적이어서, 설치시점을 보면 내부공정 흐름을 가늠하는 데 참고가 된다.

다만 현재 공정률, 골조 완료 여부, 준공 예정일의 변동 여부는 공식자료로 확인되지 않았다. 따라서 이 페이지에서는 특정 공정률이나 완공시점을 단정하지 않으며, 정확한 공정현황은 경기도화성오산교육지원청의 공식안내나 현장 공사안내판으로 확인하는 것이 바람직하다. 학교 신축사업은 준공 이후에도 사용승인, 가구·기자재 반입, 교직원 배치 등 개교준비 기간이 필요하므로 공사 진행과 개교 준비를 구분해서 보는 것이 좋다.

현재 확인 가능한 자료를 기준으로 보면 사업은 계획·설계 단계를 마치고 시공관리 체계가 갖춰진 상태다. 향후 진행상황은 기성 지급, 관급자재 추가발주, 준공검사 일정 같은 공개정보를 통해 간접적으로 파악할 수 있다.

(가칭)남양2고 신축공사(계속비) IMG02 정보 이미지
사업 이해를 돕기 위한 AI 생성 참고 이미지이며 실제 확정 설계와 다를 수 있습니다.

조달계약과 참여구조

최근 확인되는 조달계약 내역(2026년 8월 이후 범위)에서 건축공사 계약자는 유한회사 현성산업개발이며, 공종은 건축공사, 계약금액은 27,983,454,000원(약 279억 8천만 원)이다. 같은 사업에 대해 2026년 9월 두 차례 계약내역이 확인되지만, 같은 업체·같은 공종의 흐름이므로 하나의 계약흐름으로 보는 것이 적절하다. 입찰공고가 2025년에 있었던 점을 고려하면 이 내역은 계속비 사업의 차수 또는 변경 계약일 가능성이 있으며, 확인범위 이전의 최초 계약이력은 별도로 확인해야 한다.

건설사업관리 분야에서는 주식회사 정림씨엠건축사사무소가 감독권한대행 등 건설사업관리용역을 수주했다. 계약금액은 18억 2,176만 원, 계약기간은 착수일부터 540일이다. 감독권한대행은 발주기관을 대신해 공정·품질·안전 관리와 기성검토 등을 수행하는 역할로, 교육청 학교 신축사업에서 시공을 관리하는 핵심축이다. 용역기간 540일은 착수일 기준이므로 실제 종료시점은 착수일과 기간 변경 여부에 따라 달라질 수 있다.

관급자재로는 냉난방기 직접구매 설치계약이 확인된다. 낙찰금액은 835,181,000원, 낙찰률은 80.50%이며, 1,312개 업체가 참여했다. 참여업체가 많았던 것은 학교 냉난방설비 입찰에 다수 업체가 경쟁하는 일반적 경향과 맞닿아 있다. 학교시설에서 냉난방기는 교실환경과 직결되는 주요설비로, 공사계약과 분리해 발주기관이 직접 구매하는 방식이다. 관급자재 분리구매는 자재품질을 표준화하고 예산을 효율적으로 집행하려는 취지로 공공건축에서 널리 활용된다.

  • 건축 시공: 학교 건물 본체를 짓는 주계약
  • 건설사업관리: 발주기관을 대신한 공사 관리·감독
  • 관급자재: 냉난방기 등 주요설비의 분리구매

전기·소방·정보통신 공사나 별도 감리계약은 확인 가능한 자료에서 확인되지 않았다. 학교 신축에서는 관련 법령에 따라 이들 공종이 분리발주되는 경우가 많으므로 별도 계약 존재 여부는 추가확인이 필요하다. 아울러 이번 계약자료는 2026년 8월 이후 확인범위에 한정되므로, 그 이전에 체결된 계약 전체를 보여 주는 것은 아니라는 점도 함께 고려해야 한다.

사업을 이해할 때 참고할 내용

현재까지 공개자료에서는 공사중단, 대형사고, 문화재 발굴, 집단민원 같은 특이이슈는 확인되지 않았다. 다만 학교 신축사업의 특성상 몇 가지 실무적 포인트는 함께 볼 필요가 있다.

첫째, 개교일정과 준공일정의 관계다. 학교는 학기 시작에 맞춰 문을 열어야 하므로 준공이 몇 달만 늦어도 개교가 한 학기 또는 1년 미뤄질 수 있다. 공개자료마다 2027년 개교와 2027년 12월 예정이 섞여 있는 만큼, 실제 개교학기는 교육청의 학생배치계획과 함께 확인하는 것이 중요하다. 개교가 학년도 중간으로 잡히는 경우에는 신입생 모집이나 학생배치를 다음 학년도로 넘기는 사례도 있어, 준공시점과 첫 신입생 입학시점을 구분해 볼 필요가 있다.

둘째, 계속비 예산구조다. 여러 해에 걸쳐 연차별로 사업비가 집행되므로 계약내역이 해마다 또는 차수별로 나타날 수 있다. 같은 업체의 계약이 여러 번 보이는 것은 새 사업이 추가되었다기보다 동일 공사의 연차집행이나 계약조정으로 이해하는 것이 일반적이다. 계속비는 총액 범위에서 연도별 집행액을 이월할 수 있어 공정변동에 비교적 유연하게 대응할 수 있다는 특징도 있다.

셋째, 설계단계에서 VE로 공사비와 생애주기비용을 줄인 만큼, 시공 중 설계변경이 생기면 그 사유와 규모를 VE 결과와 비교해 보는 것도 사업이해에 도움이 된다. 물가변동에 따른 계약금액 조정은 장기공사에서 흔한 절차이므로, 금액변동이 있더라도 사유를 함께 살펴야 한다.

넷째, 관급자재 입찰 참여업체 수가 많았다는 점은 학교시설 설비 시장의 경쟁이 활발하다는 것을 보여 주지만, 그 자체로 사업의 진척도나 품질을 뜻하지는 않는다. 계약자료는 사업의 참여구조를 이해하는 참고자료로 활용하는 것이 적절하다.

다섯째, 행정절차 측면에서는 건축허가 또는 협의, 사용승인, 학교설립인가 같은 절차가 개교 전에 이어진다. 이 과정의 구체적 진행 여부는 공개자료로 확인되지 않았으므로, 개교 일정과 함께 교육청 공지로 확인하는 것이 바람직하다.

앞으로 확인할 사항과 이용자가 볼 포인트

사실로 확인된 것은 중앙투자심사 승인, 설계 VE 수행, 건축공사와 건설사업관리용역 계약 체결, 냉난방기 관급자재 계약까지다. 앞으로는 다음 사항을 중심으로 진행을 지켜볼 필요가 있다.

  • 준공 및 개교시기: 공식 준공일과 첫 신입생 모집학기 확정여부
  • 교육과정: 개교 시 운영할 교육과정과 학교특성화 방향 공개여부
  • 정식 교명: 가칭을 대신할 교명 제정절차와 결과
  • 변경계약: 설계변경이나 물가변동에 따른 계약금액 조정
  • 추가발주: 전기·소방·통신 공사, 가구·기자재 등 개교준비 발주
  • 학생배치: 학급 수 확정과 통학구역, 인근 고교와의 배정관계

전망 측면에서는 개교 이후 화성 서부지역 고교 과밀완화와 통학여건 개선이 기대되지만, 실제 효과는 확정 학급 수와 지역 학령인구 변화에 따라 달라질 수 있다. 이는 공식 확정사항이 아니라 사업 목적에 근거한 기대효과라는 점을 구분해 볼 필요가 있다. 특히 남양뉴타운 입주 진행속도와 인근 중학교 졸업생 규모는 개교 이후 학교운영 규모를 좌우하는 변수가 될 수 있다.

학부모와 지역주민이라면 교육지원청의 학교설립 안내와 고입배정 공지를, 관련 업계라면 조달공고의 추가발주와 변경계약 내역을 함께 확인하는 것이 좋다. 사업 정보는 공사 진행에 따라 계속 바뀔 수 있으므로 이 페이지의 내용은 2026년 10월 기준 확인 가능한 자료를 정리한 것으로 이해하면 된다. 새로운 공식발표나 변경계약이 확인되면 사업규모·일정·계약구조 항목을 우선 갱신하는 것이 바람직하다.
