사업 개요
(가칭)시흥특수학교 신축공사는 경기도 시흥시에 장애학생을 위한 특수학교를 새로 건립하는 학교시설 사업이다. 사업을 추진하는 수요기관은 경기도교육청 산하 경기도시흥교육지원청이며, 주요 시설공사의 입찰과 계약 체결은 조달청 인천지방조달청이 맡고 있다. 교육지원청이 사업계획과 예산을 마련하고, 일정 규모 이상의 공사는 조달청에 계약을 요청하는 공립학교 신축사업의 일반적인 추진구조를 따른다.
사업의 기본 목적은 지역 내 특수교육대상학생이 거주지와 가까운 곳에서 교육받을 수 있도록 전용 교육시설을 확충하는 데 있다. 특수학교는 일반학교와 달리 장애유형과 정도에 맞춘 교실, 치료·재활공간, 직업교육공간, 무장애동선 등 운영특성을 반영한 시설계획이 필요하다. 다만 학교의 정확한 위치와 지번, 운영과정과 학급수, 개교목표시기는 이번에 확인한 공개자료에서 명시적으로 확인되지 않았으므로 교육지원청의 공식발표나 고시를 통해 별도로 확인할 필요가 있다.
이 사업은 본공사 외에도 설계검토, 안전관리, 건설사업관리, 전기감리, 폐기물처리 등 여러 지원용역이 함께 발주되는 구조를 갖추고 있다. 따라서 사업 전체를 이해하려면 건축공사 계약 한 건만이 아니라 공종별 공사와 용역이 어떤 순서로 연결되는지를 함께 살펴보는 것이 좋다.

규모와 시설계획
공개된 입찰정보를 기준으로 보면 이 사업의 주공사인 건축공사는 약 320.5억원 규모로 공고되었다. 이 금액은 입찰공고단계에서 제시된 공사규모를 나타내는 수치로, 실제 계약금액이나 설계·감리·부대공사·관급자재 등을 모두 포함한 총사업비와는 산정기준이 다르다. 학교건립사업의 총사업비는 보통 건축공사 외에 전기·소방·통신 등 분리발주공사, 설계와 감리용역, 기자재구입비 등을 합산해 산정하므로 건축공사 금액만으로 전체 사업비를 판단하기는 어렵다. 이 사업의 총사업비는 확인한 자료범위에서 공개수치를 찾지 못했다.
부지면적, 연면적, 층수, 학급수 등 구체적인 시설규모 역시 확인되지 않았다. 특수학교 신축사업에서는 일반교실과 특별교실 외에 치료교육실, 감각·운동관련공간, 직업교육실, 통학버스승하차공간, 승강기와 경사로 같은 이동편의시설이 주요 계획요소가 되는 경우가 많다. 이 사업의 실제 시설구성은 설계도서나 교육지원청 자료가 공개되는 시점에 확인하는 것이 정확하다. 한편 소방공사와 통신공사가 건축공사와 따로 발주되고 있어, 전문공종을 분리발주하는 방식으로 시설공사를 구성하고 있다는 점은 확인된다.
분리발주는 전문공종마다 별도 사업자가 시공을 맡는 방식으로, 공종별 품질책임을 분명히 하는 장점이 있는 반면 공정 간 일정조율이 중요해진다. 이 때문에 건축공사 시공사 외에 건설사업관리와 감리용역이 공종 간 조정과 품질관리 역할을 함께 맡게 된다. 시설규모와 총사업비가 공개되면 공종별 금액 비중도 보다 정확하게 파악할 수 있다.
추진 경과와 일정
공개된 조달정보를 시간순으로 정리하면 2026년 여름부터 시공단계 발주가 본격화된 흐름이 확인된다. 기본계획 수립이나 설계공모 등 그 이전 단계의 일정은 이번 자료에서 확인되지 않았다.
- 2026년 7월 하순: 조달청 용역분야 주간입찰동향에 이 학교를 포함한 2개교 통합건설사업관리용역이 공고예정사업으로 소개되었다.
- 2026년 7월 21일: 건축공사 입찰공고가 게시되었고, 8월 11일 입찰마감과 개찰이 진행되었다.
- 2026년 8월 하순~9월 초: 공사안전보건대장 적정성검토 및 이행확인용역이 공고되어 9월 7일 개찰되었다. 9월 8일에는 소방공사 관련 재해예방기술지도 및 안전보건대장 검토용역도 개찰되었다.
- 2026년 9월 7일: 폐기물처리용역 발주계획이 공개되었으며 발주시기는 9월로 제시되었다.
- 2026년 9월 9일: 전기공사 감리용역 입찰공고가 게시되었고, 입찰마감은 10월 1일이었다.
- 2026년 9월 18일: 건축공사 계약이 체결되었다.
- 2026년 10월 8일: 소방공사 입찰공고가 게시되었으며, 10월 20일 마감과 개찰이 예정되어 있다.
이 밖에 설계의경제성(VE) 등 검토용역이 2인이상 견적제출 수의계약 방식으로 안내된 사실이 확인되나 정확한 공고일은 확인하지 못했다. 착공일과 준공목표일, 개교예정시기는 공개자료에서 확인되지 않는다.
건축공사는 8월 개찰 이후 약 한 달 남짓 지나 계약이 체결되었다. 개찰과 계약 사이에는 통상 낙찰예정자의 심사서류 검토와 계약서류 제출 절차가 진행되므로, 이 기간을 사업지연으로 보기는 어렵다.
현재 진행상황
2026년 10월 중순 현재 확인되는 가장 최근의 진행단계는 건축공사 시공사 계약이 끝나고 전문공종 공사와 관련 용역의 발주가 이어지고 있는 단계다. 건축공사 계약이 9월 중순 체결된 만큼 현장은 착공준비 또는 공사초기 단계에 들어섰을 가능성이 있지만, 착공신고일이나 공정률은 공개자료로 확인되지 않아 단정할 수 없다.
공사와 함께 운영되는 관리체계도 갖춰지고 있다. 안전보건대장 검토용역은 이미 낙찰자가 정해졌고, 건설사업관리와 전기감리는 발주 절차가 진행되었다. 전기감리용역은 입찰마감일이 지났으므로 개찰결과와 계약상대자를 확인할 시점이다. 소방공사는 현재 입찰이 진행 중이며, 통신공사는 발주계획 단계의 정보만 확인된다. 전기공사 자체의 입찰공고는 이번 자료에서 확인되지 않았다.
공사안전보건대장 이행확인용역과 폐기물처리용역이 시공사 계약 전후로 함께 준비된 점은 현장 착수에 필요한 안전관리와 건설폐기물 처리체계를 미리 마련하려는 절차로 이해할 수 있다. 다만 실제 현장 투입시점은 별도로 공개되지 않았다.
정리하면 이 사업은 설계를 마치고 주공사 시공사를 확정한 뒤 부대공종과 관리용역을 순차적으로 발주하는 시공초기 단계로 볼 수 있다. 다만 이는 조달정보를 바탕으로 한 판단이며, 실제 현장공정은 교육지원청의 공식자료로 확인해야 한다.

조달계약과 참여구조
최근 확인되는 조달계약 내역은 2026년 8월 이후 범위에 한정되므로, 그 이전 계약이 없었다거나 아래 내용이 전체 계약이력이라고 볼 수는 없다. 이 범위에서 확인되는 핵심계약은 건축공사다. 일광코퍼레이션주식회사가 2026년 9월 18일 건축공사 계약을 체결했으며 계약금액은 23,643,167,630원이다. 건축공사는 골조와 마감 등 학교건물 본체를 짓는 주공사로 사업 전체의 중심이 된다. 입찰 단계에서 공동수급 구성원을 모집하는 게시글이 확인되었으나 실제 공동도급 구성 여부와 지분은 확인되지 않았다. 공고단계 규모와 계약금액은 산정기준이 달라 단순 비교하기 어렵다.
분리발주 공종으로는 소방공사와 통신공사가 확인된다. 소방공사는 추정가격 2,450,905,455원으로 공고되었고, 일부 공고정보 사이트에는 27.0억원으로 표기되어 있어 부가세 포함 여부 등 기준 차이로 보인다. 통신공사는 발주계획상 사업금액이 17.4억원으로 제시되어 있다.
관리·지원 용역도 여럿 확인된다. 감독권한대행 등 통합건설사업관리용역은 (가칭)배곧2고와 묶은 2개교 사업으로 약 32억원 규모의 적격심사 방식이 예고되었다. 같은 2개교 묶음의 전기공사 감리용역은 추정가격 4억2,026만원, 일반경쟁 방식으로 공고되었다. 공사안전보건대장 적정성검토 및 이행확인용역은 우선안전컨설팅이 7,148,900원에 낙찰받았다. 폐기물처리용역은 예산 1억2,072만원의 제한경쟁 자체조달로 계획되었고, VE 검토용역은 5,428만원 규모로 안내되었다. 기계설비, 조경, 설계용역, 주요 관급자재 계약은 이번 자료에서 확인되지 않았다.

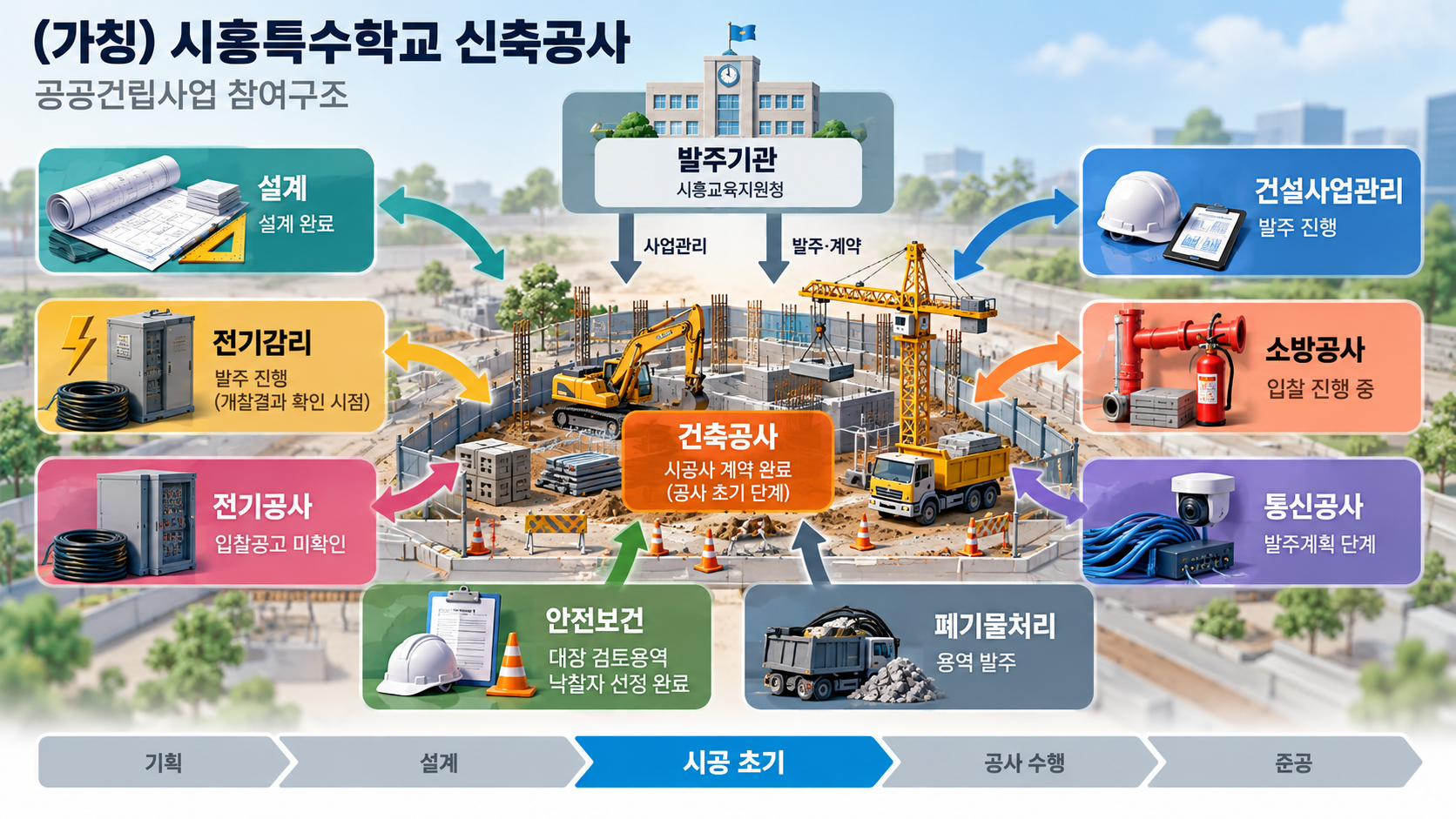

역할로 나누어 보면 건축공사 시공사가 건물 본체를, 소방과 통신 시공사가 각 전문설비를 맡고, 건설사업관리 사업자는 발주기관을 대신해 공정과 품질, 공종 간 조정을 관리한다. 전기감리는 전기설비 시공의 적정성을 확인하며, 안전과 폐기물 관련 용역은 현장 운영을 뒷받침하는 구조다.
사업을 이해할 때 참고할 내용
확인한 자료 범위에서는 일정지연, 안전사고, 문화재조사, 민원, 설계변경, 사업비조정 등 특이사항을 다룬 공식발표나 보도는 찾을 수 없었다. 따라서 이 사업에 별도의 쟁점이 있다고 볼 근거는 없으며, 아래는 사업을 읽을 때 참고할 실무적 포인트다.
첫째, 건설사업관리와 전기감리가 (가칭)배곧2고와 함께 묶여 발주되었다. 두 학교의 관리업무를 한 사업자가 맡는 구조여서, 관련 용역금액을 이 학교 하나의 비용으로 보면 안 된다. 둘째, 공사금액은 공고규모, 추정가격, 발주계획금액, 계약금액처럼 단계마다 기준이 다르다. 숫자를 비교할 때는 어떤 단계의 금액인지 먼저 확인해야 한다. 셋째, 설계의경제성 검토용역이 시행된 점에 비추어 설계내용의 경제성과 기능을 점검하는 절차를 거친 것으로 보이며, 검토결과가 설계에 어떻게 반영되었는지는 공개되지 않았다. 넷째, 특수학교는 학생 안전과 접근성이 설계의 핵심인 만큼 무장애인증 등 관련 인증 취득 여부도 향후 확인할 만한 항목이다.
입찰조건도 참고할 부분이다. 건축공사는 토목공사업, 건축공사업, 토목건축공사업 면허 보유업체를 대상으로 지역제한(전국/경기)이 적용된 것으로 공고정보에 표기되어 있으며, 소방공사도 같은 지역조건으로 공고되었다. 지역업체 참여를 고려한 조건으로 볼 수 있으나, 구체적인 참가자격과 평가기준은 공고문 원문으로 확인하는 것이 정확하다.
앞으로 확인할 사항과 이용자가 볼 포인트
가까운 일정으로 확인되는 사실은 소방공사 개찰이 2026년 10월 20일로 예정되어 있다는 점이다. 개찰 이후 낙찰자와 계약금액이 공개되면 분리발주 공종의 시공사 구성이 한층 구체화된다. 이미 입찰이 마감된 전기공사 감리용역의 계약상대자, 폐기물처리용역의 낙찰결과도 순차적으로 확인할 수 있을 것이다.
전망 측면에서는 발주계획에 오른 통신공사의 실제 입찰공고, 아직 확인되지 않은 전기공사와 기계설비 관련 발주 여부가 주요 관심사다. 공사가 진행되면 물량 조정이나 물가변동에 따른 변경계약이 이루어질 수 있으나, 현재 이를 시사하는 자료는 없다.
또한 함께 묶여 관리되는 (가칭)배곧2고 사업의 진행속도도 참고할 만하다. 건설사업관리와 전기감리가 두 학교를 함께 맡고 있어, 한쪽 일정 변화가 관리체계 운영에 영향을 줄 수 있기 때문이다. 이 부분은 현재 확인된 사실이 아니라 구조상 살펴볼 지점이다.
이용자 입장에서는 정확한 학교 위치, 학급수와 운영과정, 착공·준공 일정, 개교예정시기를 교육지원청이 언제 공식적으로 밝히는지를 지켜보는 것이 가장 중요하다. 특수학교는 개교 전 학생배치와 통학지원 계획이 함께 마련되므로, 학부모와 지역주민은 교육지원청의 학교설립 관련 공지와 설명회 일정을 함께 확인하는 것이 좋다.
조달정보를 활용하는 입장에서는 나라장터 공고번호를 기준으로 공종별 개찰결과와 계약정보를 이어서 확인하는 방식이 유용하다. 건축공사, 소방공사, 각종 용역의 공고번호가 서로 다르므로 사업명만으로 검색하면 일부 공고가 누락될 수 있고, 2개교 묶음 용역은 사업명에 다른 학교명이 함께 표기된다는 점도 유의할 필요가 있다.
