사업 개요
(가칭)복합업무지원센터 건립공사는 세종특별자치시교육청이 세종시 대평동 일원에 교육지원 기능을 한곳에 모은 업무시설을 새로 짓는 공공건축사업이다. 설계공모 당시 공개된 과업 설명에 따르면 사업의 목적은 여러 곳에 흩어져 있던 교육지원 기관을 하나의 건물로 통합해 지원업무의 효율을 높이는 것이다. 아울러 학생·교직원·학부모 등 교육공동체에 맞춤형 지원서비스와 휴식·치유 공간을 함께 제공하려는 목적도 있다.
사업을 계획하고 예산을 확보한 수요기관은 세종시교육청이다. 시공 단계의 공사 입찰과 계약은 조달청 대전지방조달청이 맡고 있다. 일정 규모 이상의 공공공사는 수요기관이 조달청에 계약을 요청하는 것이 일반적인 공공발주 구조다. 이 구조에서는 조달청이 입찰공고·적격심사·계약체결을 담당한다. 계약 이후 공사감독과 기성 지급, 준공검사, 시설 인수는 수요기관인 교육청이 맡는 것이 통상적인 역할 분담이다.
세종시교육청은 2025년 7월 학교지원본부 출범 1주년 발표에서 복합업무지원센터 신축 계획을 언급했다. 분산된 부서를 한 공간에 모아 학교의 접근성과 본부의 지원역량을 함께 끌어올리겠다는 구상이다. 학교지원본부는 교육지원·행정지원·화해중재·시설지원 등 학교 현장을 뒷받침하는 직속기관이며, 이 센터는 해당 기능의 물리적 거점 역할을 하게 될 것으로 설명되고 있다.
따라서 이 사업은 단순한 사무공간 확충이라기보다 학교 지원조직을 한 장소에 모아 원스톱 지원체계를 갖추려는 교육행정 기반시설 사업으로 이해할 수 있다. 다만 최종 입주기관과 층별 부서 배치는 확정 발표가 확인되지 않아 개관 시점의 공식 안내를 살펴볼 필요가 있다.

규모와 시설계획
대지는 세종특별자치시 대평동 586-5 일원으로, 행정중심복합도시 3-1생활권의 공공청사 용지에 해당한다. 설계공모 공고에서도 이 위치가 대지로 제시됐다.
공개적으로 확인되는 시설계획의 핵심은 세 가지다. 첫째, 분산 배치된 교육지원 기관이 함께 쓰는 통합 업무공간이다. 둘째, 학교와 교육공동체를 대상으로 하는 맞춤형 지원서비스 공간이다. 셋째, 교직원 등 이용자를 위한 휴식·치유 성격의 공간이다. 2026년 6월에는 학교지원본부가 이 센터의 실내 인테리어 기본·실시설계 용역을 별도로 공고했으며, 추정가격은 약 7,182만 원이었다. 건축 본공사와 별개로 내부 공간 구성과 마감, 업무환경을 따로 설계해 입주 준비를 구체화하는 절차로 볼 수 있다.
연면적, 지하·지상 층수, 주차 규모, 총사업비는 이번에 확인한 공개 자료에서 공식 수치를 찾지 못했다. 2019년 타당성 연구와 2022년 설계공모 지침서에 계획 규모가 제시됐을 가능성은 있다. 그러나 이후 설계 과정에서 바뀌었을 수 있으므로 최종 수치는 교육청 공식 자료로 확인해야 한다. 공공건축물의 계획 규모는 통상 교육청 공유재산관리계획, 예산서의 사업설명자료, 설계공모 지침서, 건축허가·사용승인 정보 등에서 확인할 수 있다. 이들 자료를 교차 확인하는 방식이 정확하다.
특히 뒤에서 정리하는 조달계약 금액은 공종별 계약금액이며 사업 전체 총사업비와 같은 개념이 아니다. 총사업비에는 설계비, 감리비, 부대비, 관급자재비, 인테리어·집기 비용 등이 함께 포함되는 경우가 많다. 따라서 계약금액을 단순 합산해 사업비로 해석하지 않는 것이 바람직하다.
추진 경과와 일정

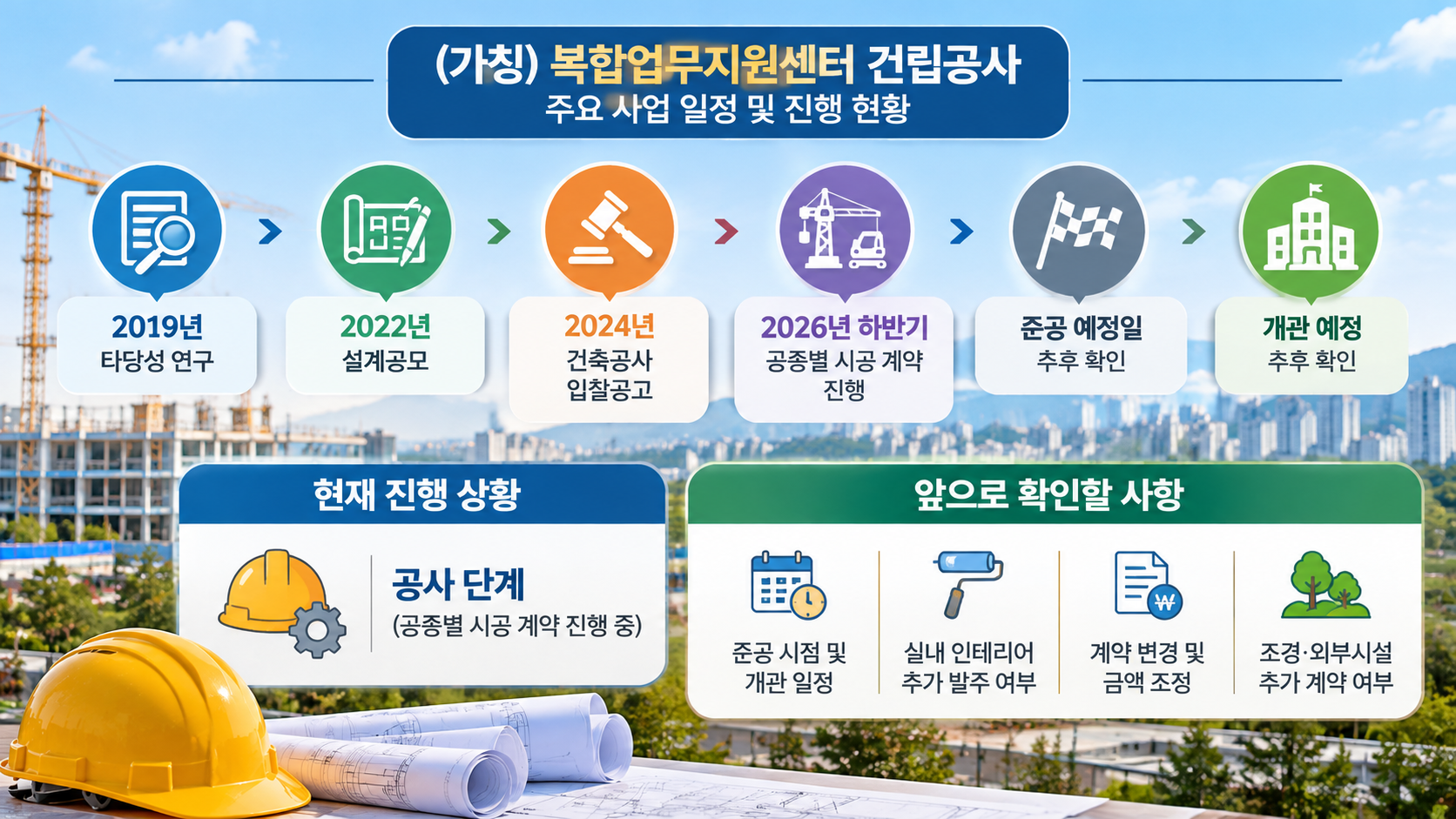

공개 자료로 확인되는 흐름을 시간순으로 보면, 사업의 출발점은 2019년 12월 제출된 (가칭)세종 복합업무지원센터 건립 타당성 연구용역 최종보고서다. 이 연구는 세종시교육청이 의뢰하고 주식회사 정음이 수행했으며, 건립의 필요성과 기본 방향을 검토하는 사전 단계에 해당한다.
이후 2022년 10월 일반설계공모가 공고됐다(공고번호 20221010158). 설계공모는 공공건축물의 기본·실시설계 수행자를 작품 심사로 정하는 절차이며, 당선작을 바탕으로 설계가 진행된다. 당선작과 설계사무소 명칭은 이번 확인 범위에서 공식 자료로 검증하지 못했다.
시공 단계에서는 2024년 6월 조달청 대전지방조달청이 건축공사 입찰공고를 낸 기록이 확인된다(공고번호 20240621571). 입찰 참가 면허는 건축공사업 또는 토목건축공사업이었고, 지역 제한은 세종특별자치시로 표기됐다. 이 시점을 전후해 본공사 발주 절차가 시작된 것으로 볼 수 있다.
2025년 7월 교육청은 2026년 하반기 복합업무지원센터 신축 계획을 밝혔다. 2026년 6월에는 실내 인테리어 설계용역이 발주됐다. 2026년 8월부터 10월 사이에는 건축·기계·전기·소방·통신 공종의 조달계약 기록이 이어지고 있다. 착공일과 준공 목표일은 공식 발표로 확인되지 않아 단정하지 않는다.
현재 진행상황
2026년 10월 중순 기준으로 확인되는 자료를 종합하면, 사업은 설계 단계를 지나 공종별 시공 계약이 운영되는 공사 단계에 있다. 공종별 계약 기록이 확인되는 시점은 다음과 같다. 건축공사는 9월 말과 10월 중순, 기계설비공사는 8월 초와 10월 초에 기록이 있다. 전기·정보통신공사는 10월 중순, 소방시설공사는 9월 말에 기록이 확인된다.
같은 업체와 공종에서 계약 기록이 두 차례 이어진 것은 장기계속공사의 연차별 계약이나 변경계약일 가능성이 있다. 다만 공개 자료만으로는 각 기록이 신규·연차·변경 중 무엇인지 구분할 수 없으므로 하나의 계약 흐름으로 이해하는 것이 적절하다.
2026년 6월 실내 인테리어 설계용역이 발주된 점은 건물 내부 마감과 입주 준비를 염두에 둔 절차가 병행되고 있음을 보여준다. 교육청이 2025년에 밝힌 2026년 하반기 신축 계획이 준공을 뜻하는지, 공사 진행을 뜻하는지는 표현만으로 분명하지 않다. 실제 공정률이나 준공 예정일도 공식적으로 확인되지 않았다.
따라서 현재 단계는 공종별 시공이 진행 중인 상태로 정리할 수 있다. 준공 시점은 추가 공식 발표가 나오기 전까지 확인 필요 사항으로 남겨두는 것이 맞다.

조달계약과 참여구조

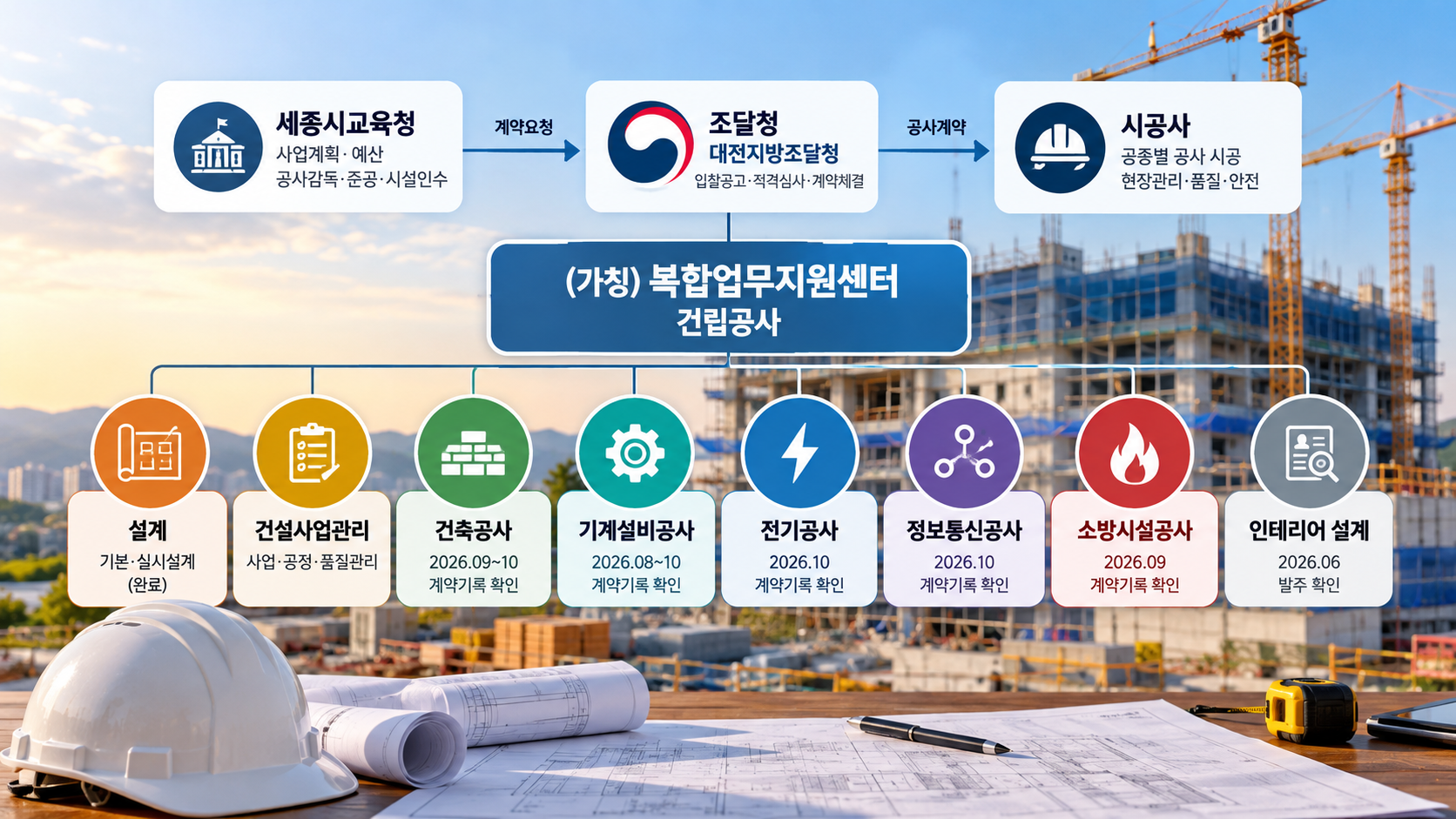

2026년 8월 이후 확인 가능한 조달계약 내역에서는 다섯 개 공종의 계약자가 확인된다. 공공건축물은 관련 법령과 공공발주 관행에 따라 건축 본공사와 전기·정보통신·소방·기계설비 공사를 나누어 발주하는 경우가 많으며, 이 사업도 같은 구조를 따르고 있다. 전기공사업법, 정보통신공사업법, 소방시설공사업법은 원칙적으로 해당 공사를 다른 공사와 분리해 도급하도록 정하고 있다. 기계설비공사는 발주기관 판단에 따라 별도 공종으로 발주되는 경우가 많다. 공종별 계약자는 각자의 면허 범위에서 시공하며, 현장에서는 건축 계약자를 중심으로 공정과 동선을 조율하게 된다.
- 건축공사: 금정건설산업 주식회사가 맡고 있으며 계약금액은 약 418억 8천만 원이다. 골조, 외장, 마감 등 건물 본체를 짓는 주공종으로 사업의 중심 계약이다.
- 기계설비공사: 세운종합건설 주식회사가 맡고 있으며 계약금액은 약 83억 6천만 원이다. 냉난방, 환기, 급배수 등 건물 운영에 필요한 설비를 담당한다.
- 전기공사: 주식회사 대황이 맡고 있으며 계약금액은 약 23억 410만 원이다. 수변전, 조명, 전력 배선 등을 시공한다.
- 소방시설공사: 주식회사 세움테크윈이 맡고 있으며 계약금액은 약 21억 2,900만 원이다. 소화·경보·피난 관련 설비를 설치한다.
- 정보통신공사: 주식회사 대경이앤에스가 맡고 있으며 계약금액은 약 13억 130만 원이다. 업무시설에 필요한 통신망과 구내 정보통신 설비를 구축한다.
다섯 공종 계약금액을 단순 합산하면 약 559억 7천만 원이지만, 이는 확인 범위 안의 시공 계약만 더한 값이다. 2026년 8월 이전 계약은 이 자료에 포함되지 않는다. 설계·감리·건설사업관리·조경·관급자재 계약도 이번 확인 범위에서는 드러나지 않는다. 따라서 이 합계를 전체 사업비나 전체 계약 이력으로 보아서는 안 된다.
사업을 이해할 때 참고할 내용
현재까지 공개 자료에서 공사 지연, 안전사고, 문화재 조사, 주민 민원, 대규모 설계변경 같은 특이사항은 확인되지 않았다. 확인되지 않은 이슈를 사업의 특징으로 단정할 근거는 없으므로, 여기서는 사업을 볼 때 참고할 실무적 포인트를 정리한다.
첫째, 사업 기간이 길다. 타당성 연구부터 설계공모, 시공 발주까지 약 5년이 걸렸고, 이후 공종별 계약이 2026년까지 이어지고 있다. 공공건축은 예산 편성, 공유재산 관리계획, 설계 적정성 검토, 조달 절차를 차례로 거쳐야 한다. 이 때문에 단계 사이에 시간이 걸리는 경우가 흔하다.
둘째, 계약 기록의 성격을 구분해 볼 필요가 있다. 장기계속공사는 총공사 금액을 정한 뒤 해마다 예산 범위에서 연차계약을 맺는다. 그래서 같은 업체의 계약 기록이 여러 번 나타나고 금액 표기도 시점마다 다를 수 있다. 변경계약이 있으면 물가변동이나 설계 보완에 따라 금액이 조정되기도 한다.
셋째, 건축 본공사와 별도로 실내 인테리어 설계가 발주된 점이다. 업무시설은 입주 조직의 운영 방식에 맞춰 내부 공간을 따로 구성하는 일이 많다. 그래서 인테리어 공사나 가구·집기 구매가 뒤이어 발주될 수 있다. 실제로 인테리어 설계용역은 조달청이 아닌 교육청 학교지원본부가 직접 공고했다. 금액 규모에 따라 수요기관이 자체 발주하는 계약과 조달청을 거치는 계약이 나뉘므로, 두 경로를 함께 살펴야 전체 흐름이 보인다.
넷째, 공사명에 붙은 (가칭)은 시설의 정식 명칭이 아직 확정되지 않았다는 뜻이다. 공공시설은 준공을 전후해 조례나 기관 내부 절차로 명칭을 정하는 경우가 많다. 따라서 개관 이후에는 다른 이름으로 안내될 수 있다는 점도 염두에 둘 필요가 있다.
앞으로 확인할 사항과 이용자가 볼 포인트
사실로 확인된 것은 대지 위치, 사업 목적, 수요·발주 기관, 2019년 타당성 연구와 2022년 설계공모, 2024년 건축공사 입찰공고, 2026년 하반기 공종별 시공 계약 진행이다. 반면 연면적·층수·총사업비, 착공일과 준공 예정일, 최종 입주기관은 아직 공식 자료로 확인되지 않았다.
앞으로 확인할 사항은 다음과 같다. 우선 교육청이 발표할 준공 시점과 개관 일정이다. 다음으로 실내 인테리어 공사와 가구·집기 등 후속 발주가 실제로 이어지는지 여부다. 또한 건축·설비 공종의 변경계약 여부와 그에 따른 계약금액 조정도 살펴볼 부분이다. 건물이 완공되면 준공검사, 건축물 사용승인, 시설 인수, 사무실 이전, 전산·통신 이관이 차례로 이어진다. 이 단계별 공지가 실제 개관 시점을 판단하는 기준이 된다. 조경, 외부 부대시설, 사인물 등 본공사 이후 별도로 발주되는 계약이 있는지도 함께 확인할 필요가 있다.
이용자 입장에서 주요 관심사는 세 가지가 될 것이다. 개관 후 어떤 부서와 기관이 입주하는지, 학교와 학부모가 이 센터에서 어떤 지원서비스를 받을 수 있는지, 확정된 정식 명칭과 대표 연락처가 무엇인지다. 대중교통 접근성과 주차, 민원 방문 동선 등 실제 이용 정보도 개관 안내에서 확인할 필요가 있다.
전망 측면에서는 공종별 계약이 활발히 이어지는 점이 공사가 본격적으로 진행되고 있음을 보여준다. 다만 준공 시기는 공정 여건과 예산 집행에 따라 달라질 수 있다. 정확한 일정은 세종시교육청과 조달청의 공식 공고·발표를 기준으로 확인하는 것이 가장 정확하다.
